您好!今天是2024年04月28日 星期日
班组风采
您现在的位置:首页 > 生产经营 > 班组风采

小班组大智慧 让检修更给力——公司省山风电场圆满完成#45风机发电机更换工作

信息来源:党群部 发布时间: 2023-10-24

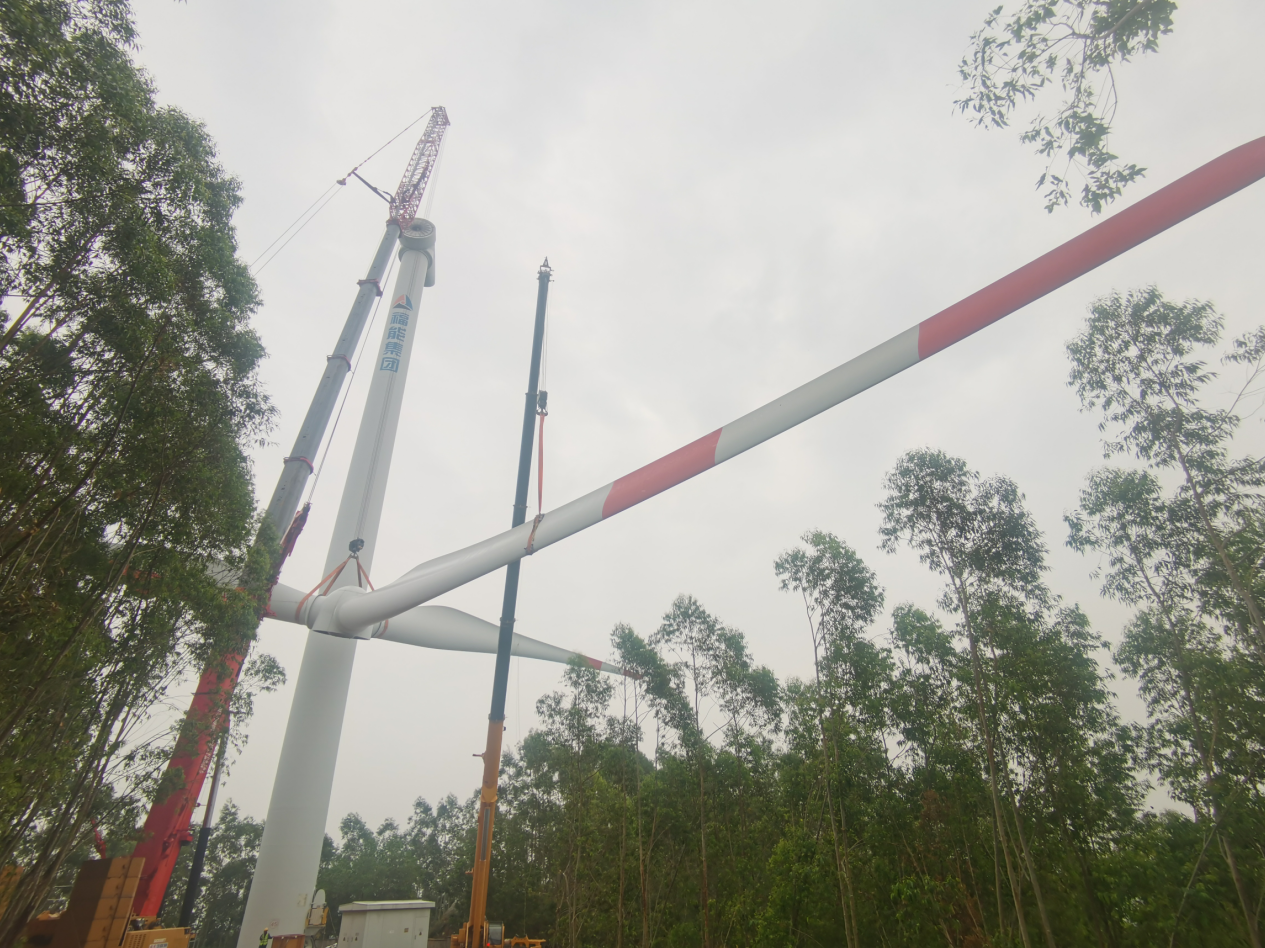

“主吊趴点杆辅吊起点钩发电机调一下螺栓孔位置10月23日上午,随着叶轮与发电机法兰的精准对接,标志着公司省山风电场#45风机发电机更换吊装任务圆满完成,为确保年底盛风期的发电量打下了坚实基础。

提前谋划 吊装前期工作细致

自发电机更换方案落地后,维检第三项目部立即投入到吊装的前期准备工作中,包括吊装场地、进场道路的考察和吊装厂家、新发电机的进场事宜等。

由于该风机地处山坡,周围树木茂密,可利用的吊装空间狭小,为吊装工作增加了不小难度。为确保场地能够满足吊装需求,项目负责人带队对场地进行了反复测量,在与当地政府及相关部门进行沟通协调后,对场地进行了拓宽,为吊装工作的顺利进行提供了保障。

合理安排 全面保障施工安全

为确保本次发电机吊装任务的安全有效进行,该风场超前谋划,精心组织,项目组多次召开专题会议,研究编制专项吊装方案,协调吊装队伍及装备,落实进场施工各项准备工作。开工前,公司督导小组组织吊装厂家进行了安全交底及吊装安全风险分析。

此外,施工过程中,公司各级管理人员一线督导盯守,时刻关注作业人员精神状态,积极排查现场安全隐患,督促作业人员严格落实各项管控要求,杜绝任何不安全行为,全力保障此次吊装作业的安全性。

临机应变 圆满完成吊装任务

此次发电机吊装工作,是该风电场投产后的首次,更换发电机的过程需要先拆后换,其吊装难度比起新机组吊装,有过之而无不及。“特别是在进行叶轮和发电机进行分离时,由于叶轮有一定仰角,吊装分离过程中,稍有偏移就会造成卡死。”项目负责人说。

为解决这一问题,作业人员连夜研究探讨方案,最后顺利将叶轮进行了分离。此外,为确保整个吊装过程的平稳进行,现场人员时刻关注风速变化,充分利用风小间隙,见缝插针,确保了吊装工作的顺利完成。(江伟忠 张英武)



【打印】 【关闭】 【浏览次数472
